Preventivo, computo e capitolato: tre funzioni diverse
Il computo elenca le lavorazioni e le quantità; nella versione estimativa applica i prezzi e calcola gli importi. Il preventivo esprime l’offerta dell’impresa sulle condizioni definite. Il capitolato specifica caratteristiche e modalità richieste, mentre il contratto regola obblighi, pagamenti e gestione delle modifiche.
| Documento | Domanda a cui risponde | Controllo pratico |
|---|---|---|
Computo metrico estimativo | Quali quantità e quali importi sono previsti? | Descrizioni, misure, prezzi e inclusioni |
Capitolato | Quali caratteristiche e modalità esecutive sono richieste? | Materiali, prestazioni, dettagli e verifiche |
Contratto | Quali obblighi economici e organizzativi sono concordati? | Documenti richiamati, pagamenti, tempi e gestione delle modifiche |
Questi documenti devono richiamare la stessa revisione delle tavole. Una porta aggiunta nel disegno e assente nell’elenco può restare fuori dall’offerta. Prima della firma confronta dunque disegni e righe, non soltanto il totale dell’ultima pagina.
Il computo nasce da elaborati che devono essere riconoscibili
Prima di misurare le lavorazioni occorre sapere quale progetto si sta quantificando. La pianta dello stato attuale, quella delle demolizioni e quella delle nuove opere devono appartenere alla stessa revisione. Se si modifica una parete senza aggiornare le quantità collegate, il computo può mantenere tinteggiature, pavimenti o impianti riferiti alla soluzione precedente.
Ogni aggiornamento dovrebbe rendere riconoscibile cosa cambia e perché. Non è necessario consegnare al proprietario un documento incomprensibile: è utile conservare riferimenti a tavole, locali e lavorazioni. Quando una quantità dipende da una verifica ancora da svolgere, la voce deve indicarlo, evitando una precisione apparente che verrebbe smentita dalle prime demolizioni.
Il rilievo è quindi parte della costruzione del costo. Un modello compilato con quantità di un altro appartamento può mostrare la struttura di un documento, ma non dimostra il fabbisogno della casa interessata. La sua utilità termina dove iniziano misure, condizioni e scelte specifiche non ancora accertate.
Come deve essere descritta una lavorazione
Una voce utile identifica opera, materiale, ubicazione quando necessaria, unità, quantità e inclusioni. “Rifacimento bagno” non chiarisce se comprende scarichi, impermeabilizzazione, box doccia o smaltimento. Anche una prestazione a corpo deve avere un risultato riconoscibile e verificabile.
Per ogni prezzo chiedi se riguarda fornitura e posa oppure sola manodopera, quali accessori comprende e quale preparazione presuppone. Il preventivo del bagno e quello dell’impianto elettrico richiedono capitoli distinti per evitare che un generico numero di punti nasconda opere mancanti.
Una descrizione completa chiarisce risultato ed esclusioni
Una voce deve permettere all’impresa di capire cosa deve eseguire e al proprietario di riconoscere il risultato atteso. Per una demolizione, per esempio, interessa quale elemento venga rimosso, con quale perimetro e quali attività accessorie siano comprese. La sola parola «demolizione» può lasciare fuori movimentazione, protezioni o gestione del materiale, a seconda della descrizione adottata.
Per una nuova finitura occorre coordinare supporto, prodotto e posa. Se la preparazione è conteggiata a parte, il collegamento deve essere evidente; se è inclusa, non va sommata nuovamente in un’altra voce. La completezza non consiste nell’allungare ogni descrizione, ma nel chiarire i fattori che cambiano prestazione, quantità o costo.
Le esclusioni sono altrettanto importanti. Un apparecchio può essere fornito dal committente e montato dall’impresa, oppure incluso nell’appalto con accessori specifici. Se il documento non distingue queste situazioni, due offerte possono contenere totali diversi pur sembrando riferite allo stesso elenco. Una colonna di osservazioni può rendere leggibili queste condizioni senza alterare le misure.

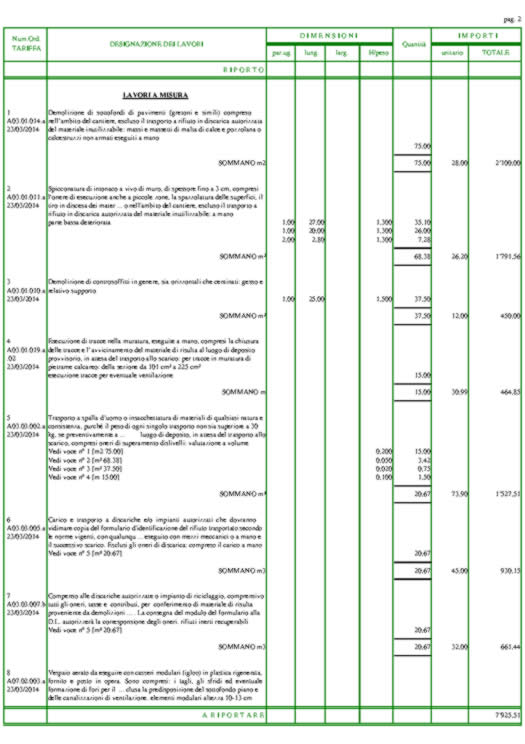

Esempio di computo: quantità e prezzi con origine dichiarata
La tabella presenta tre esempi analitici della Tariffa Lazio 2023: 20 m² della muratura A9.02.5.c.2 a 58,38 €/m² danno 1.167,60 euro; 150 m² della pittura A20.01.13.a.1 a 11,70 €/m² danno 1.755 euro; 50 m² del massetto A7.03.03 a 29,19 €/m² danno 1.459,50 euro.
| Lavorazione e codice | Quantità illustrativa | Prezzo unitario | Importo |
|---|---|---|---|
Tramezzo A 9.02.5.c.2, sola muratura, finiture escluse | 20 m² | 58,38 €/m² | 1.167,60 € |
Pittura A 20.01.13.a.1, tre mani su superfici preparate | 150 m² | 11,70 €/m² | 1.755,00 € |
Massetto A 7.03.03, circa 6 cm secondo descrizione | 50 m² | 29,19 €/m² | 1.459,50 € |
Non è il preventivo di un appartamento completo. I valori appartengono a quell’edizione pubblica e alle descrizioni delle voci: muratura e pittura non includono automaticamente ogni preparazione o finitura. Un’offerta privata attuale deve essere formulata sul progetto e sulle condizioni effettive del cantiere.
Un modello PDF non sostituisce le misure della casa
Un esempio di preventivo aiuta a organizzare demolizioni, murature, impianti e finiture, ma non può essere trasferito sostituendo soltanto il nome del cliente. Una casa di 100 m² non ha necessariamente 100 m² di pavimenti da rifare e ha superfici di pareti e soffitti differenti. Le quantità devono derivare da rilievo e progetto.
Prima di usare un modello verifica ambienti compresi, elementi conservati, materiali del proprietario e logistica. Un elenco in PDF o in un foglio di calcolo deve rendere visibili questi dati: il formato del documento non garantisce completezza né attendibilità economica.
Metri quadrati, metri cubi e quantità di acquisto
Pareti e rivestimenti possono misurarsi in m², battiscopa in metri lineari e apparecchi a numero. Per una lavorazione volumetrica lo spessore va espresso in metri: 30 m² per 5 cm danno 30 × 0,05 = 1,50 m³. Si applicano poi i criteri della specifica voce.
Sfrido e scorta delle piastrelle riguardano l’acquisto; non aumentano automaticamente demolizione o massetto. I 150 m² di pittura dell’esempio sono superfici trattate, non superficie calpestabile. Il confronto sul prezzo al metro quadrato dell’alloggio richiede un calcolo separato.
Evitare omissioni e doppie contabilizzazioni
Leggi la descrizione completa prima di aggiungere una voce. Se una demolizione comprende già il sottofondo fino a un certo spessore, non si somma nuovamente la stessa rimozione. Se le assistenze murarie sono comprese nell’impianto, il capitolo edile deve essere coordinato per non duplicarle.
Controlla anche le esclusioni: una muratura può richiedere intonaco e pittura separati; una predisposizione non è una macchina installata; l’adduzione di un sanitario non comprende necessariamente scarico e montaggio. Il proprietario deve sapere quale risultato sarà funzionante alla consegna.
Quantità provvisorie e lavorazioni non visibili
Alcune quantità possono essere definite soltanto dopo un’apertura o una verifica. Il computo deve distinguere queste voci da quelle misurate sullo stato accessibile. La presenza di una quantità provvisoria non è un difetto se ne sono dichiarati presupposti e modalità di aggiornamento; diventa un problema quando viene presentata come definitiva senza basi sufficienti.
Per queste lavorazioni concorda come verrà documentata la quantità effettiva e chi la verificherà. Fotografie, misure e descrizione dell’intervento aiutano a ricostruire il lavoro, ma devono essere riferite al punto interessato e alla voce contrattuale. Una richiesta aggiuntiva generica non consente di capire se si tratti di maggiore quantità, diversa prestazione o omissione iniziale.
Evita anche di duplicare una riserva economica dentro ogni singola voce e poi aggiungerla nuovamente al quadro generale. Le somme accantonate per incertezze devono restare distinguibili dal prezzo delle opere definite. Il proprietario può così conoscere sia il costo previsto sia il margine prudenziale, senza considerarli entrambi prestazioni già affidate.
Come usare prezzari e acquisti diretti
La Tariffa Lazio 2023 è un riferimento pubblico con edizione e campo dichiarati. Condizioni di un piccolo appartamento, accessi e quantità possono differire da quelle considerate dalla voce. Il tecnico valuta l’applicabilità e le analisi necessarie; uno scostamento da un valore storico non dimostra da solo un prezzo scorretto.
Se compri direttamente un materiale, la voce va adattata alla prestazione residua. Fornitura e posa possono comprendere trasporto e accessori: sottrarre soltanto un prezzo commerciale senza leggere la descrizione può creare una lacuna. Assegna ricezione, verifica di compatibilità e responsabilità di consegna.
Logistica, sicurezza e spese fuori computo
Il sopralluogo deve considerare piano, ascensore utilizzabile, protezioni, movimentazioni e rifiuti. Per attrezzature sul suolo pubblico si verificano gli atti pertinenti. Le misure di sicurezza seguono l’organizzazione effettiva del cantiere e sono distinte dagli eventuali incarichi professionali di coordinamento.
Il totale dell’impresa va completato con forniture dirette, onorari, diritti della pratica, eventuali tributi e imposte, senza duplicazioni. Le questioni ancora aperte devono avere una causa e una verifica: saggio, documento o prodotto da definire, non un generico importo “varie”.
Come normalizzare due preventivi diversi
Quando le imprese utilizzano strutture proprie, non limitarti a confrontare l’ultima riga. Riporta le prestazioni a gruppi omogenei e verifica inclusioni, esclusioni e prodotti. Una voce accorpata può essere confrontata con più voci separate soltanto dopo aver controllato che il risultato richiesto sia lo stesso. Se mancano informazioni, chiedi un chiarimento scritto prima di scegliere.
Segnala poi le alternative: un materiale diverso o una soluzione impiantistica differente non devono essere nascosti nella stessa colonna della proposta base. Il confronto può evidenziare una soluzione valida e più conveniente, ma deve mostrare che cosa cambia. In questo modo il prezzo viene valutato insieme alla prestazione, anziché separato da essa.
Un esempio illustrativo riguarda i pavimenti. Una proposta include demolizione, nuovo supporto e posa; l’altra prevede sovrapposizione sul pavimento esistente. Il totale minore può dipendere da una lavorazione realmente diversa, da verificare tecnicamente. Non è corretto attribuire l’intera differenza alla competitività dell’impresa senza esaminare le condizioni che rendono possibile la seconda soluzione.
Dalle offerte alla contabilità finale
Consegna alle imprese lo stesso progetto e chiedi esclusioni esplicite. Il contratto chiarisce il ruolo delle quantità in un prezzo a corpo o a misura e le regole per i nuovi prezzi. Ogni variante deve conservare motivo, lavorazione, quantità e approvazione secondo gli accordi.
Il controllo economico dell’appalto distingue totale aggiornato, avanzamento e pagamenti. Alla conclusione le righe devono essere riconducibili alle opere effettive e alle modifiche approvate: sommare le fatture senza ricostruire il perimetro non basta a verificare il saldo.
Il documento da utilizzare durante e dopo il cantiere
Il computo contrattuale deve poter essere collegato alla contabilità delle opere eseguite. Se cambiano le voci, conserva il riferimento alla versione precedente e all’approvazione della modifica. Questo permette di distinguere lavori originari, varianti e quantità aggiornate, evitando che il documento finale diventi un elenco nuovo privo di relazione con il preventivo accettato.
Per un controllo periodico è utile conoscere importo contrattuale, importo maturato secondo le condizioni pattuite, pagamenti e residuo. Le verifiche tecniche e quelle economiche devono comunicare: una lavorazione visivamente avanzata può non essere completa dei controlli o degli elementi previsti. Il contratto resta il riferimento per stabilire quando una somma sia dovuta.
Alla fine il riepilogo deve spiegare il passaggio dall’offerta iniziale alla spesa finale. Allegare soltanto tutte le fatture non sostituisce questa ricostruzione, soprattutto se esistono acquisti diretti e lavori di più soggetti. Un computo ben mantenuto aiuta anche a capire cosa è stato effettivamente realizzato, ma non sostituisce i documenti edilizi e impiantistici necessari alla consegna.
Domande frequenti
Un esempio di computo per 100 mq vale per il mio appartamento?
È una traccia di organizzazione, non un computo trasferibile. Numero di bagni, superfici trattate, impianti, supporti e accessi cambiano le quantità. Il modello va ricostruito sul rilievo e sul progetto prima di usarlo per un affidamento.
Che differenza c’è tra preventivo e computo metrico?
Il computo descrive e misura le opere, eventualmente stimandole; il preventivo formula l’offerta dell’impresa. Possono stare nello stesso documento, purché restino chiari quantità, prezzi, inclusioni e condizioni dell’offerta.
Il prezzo di una parete comprende intonaco e pittura?
Dipende dalla descrizione. La voce di sola muratura non comprende automaticamente tutte le finiture. Occorre verificare quali strati siano inclusi e aggiungere solo le prestazioni effettivamente necessarie ed escluse.
Come controllo se il sottofondo è contato due volte?
Leggi la voce della demolizione del pavimento e il relativo spessore compreso. Confrontala con la riga aggiuntiva del sottofondo: quest’ultima deve riferirsi a una prestazione o a una parte realmente non già inclusa.
Posso usare il prezzario pubblico per imporre il prezzo all’impresa?
Il prezzario non diventa automaticamente un’offerta privata. Può essere richiamato nel confronto o nel contratto con edizione e condizioni esplicite. Applicabilità, quantità e logistica vanno valutate per il singolo cantiere.
Il computo deve includere IVA e spese tecniche?
Deve chiarire il proprio perimetro. Se espone solo le opere, imposte e spese esterne vanno aggiunte nel quadro economico generale. Il proprietario deve poter distinguere il totale dell’appalto dalla liquidità complessiva necessaria.
